Inverser deux étapes dans une rénovation de cuisine peut coûter une semaine de chantier et plusieurs centaines d’euros de reprise. Poser la peinture avant que l’électricien passe ses gaines, carreler avant d’avoir validé l’implantation des meubles, installer la crédence avant le plan de travail : ces erreurs reviennent sur la quasi-totalité des chantiers où l’ordre n’a pas été cadré dès le départ. Voici la séquence qui fonctionne, étape par étape, avec les budgets et délais réels à anticiper pour une cuisine de 10 à 15 m².

Ce qu’il faut avoir bouclé avant le premier coup de marteau

Plan technique de rénovation de cuisine avec agencement des meubles et schéma des arrivées d'eau et électriques

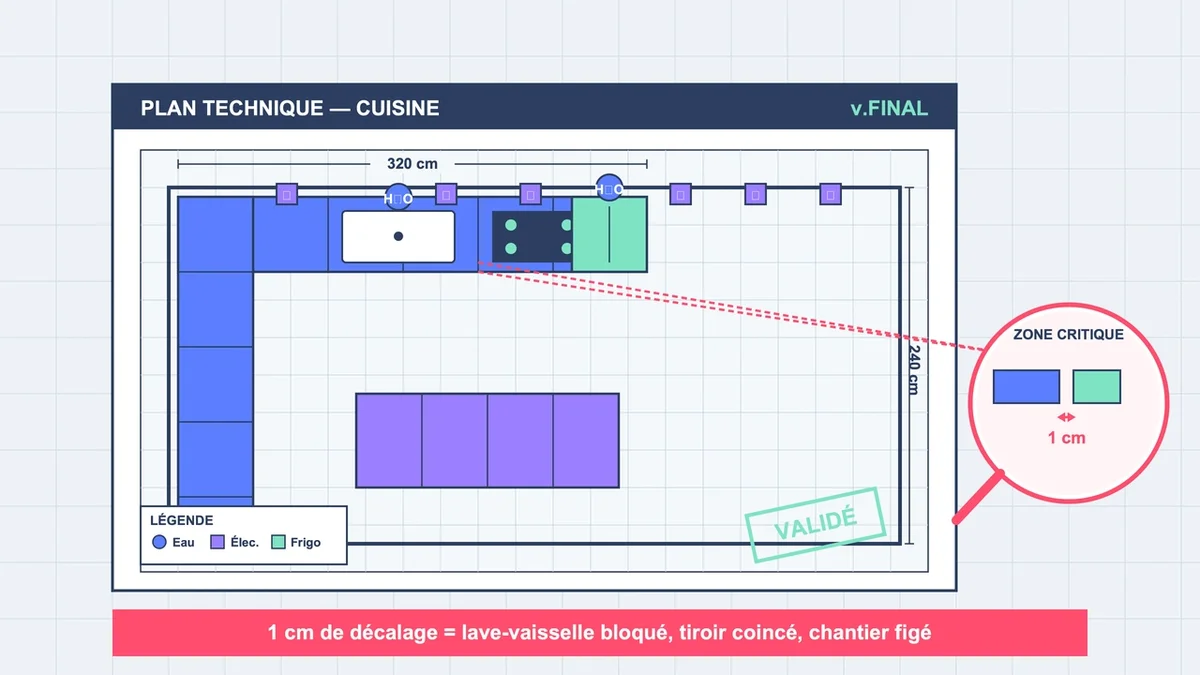

La majorité des dérapages vient d’un chantier lancé sans plan technique définitif. Avant la dépose, trois éléments doivent être figés sur papier : l’implantation précise des meubles, la position exacte des arrivées d’eau et évacuations, et l’emplacement de chaque prise électrique. Un décalage de 1 cm sur une cote suffit à empêcher l’intégration d’un lave-vaisselle ou à bloquer l’ouverture d’un tiroir. Le plan technique du cuisiniste, livré généralement 2 à 3 semaines après la prise de cotes, sert de référence à tous les corps de métier qui interviendront ensuite.

Côté budget, prévoyez entre 600 et 1 000 €/m² pour une rénovation complète gamme moyenne, et ajoutez systématiquement 10 à 15 % de marge pour les imprévus. Dans les appartements construits entre les années 70 et 90, les surprises sont quasi systématiques : gaines non conformes, évacuations détournées, mur porteur où on attendait une cloison. Un diagnostic électrique et plomberie avant signature du devis évite de découvrir 800 à 1 500 € de mise aux normes en cours de chantier.

Côté délais, comptez 4 à 8 semaines de fabrication pour une cuisine sur mesure, auxquelles s’ajoutent 2 à 4 semaines de chantier une fois la livraison effective. Une cuisine fonctionnelle doit donc rester hors service pendant 3 semaines minimum. Installer une cuisine provisoire dans une autre pièce (plaque électrique, micro-ondes, mini-frigo) limite drastiquement la tentation des restaurants à 25 € par tête tous les soirs.

Étape 1 : la dépose et la mise à nu

Tout part dans cet ordre : protection du reste du logement avec des bâches, démontage de l’ancien mobilier, dépose de la faïence murale, retrait de l’ancien revêtement de sol, évacuation des gravats. Cette phase prend 1 à 2 jours sur un chantier standard, et coûte entre 30 et 60 € par mètre linéaire de cuisine si elle est confiée à un pro. Vouloir gagner ces 200 ou 300 € en démontant soi-même est tentant, mais les meubles vissés directement dans le placo arrachent souvent une plaque entière, ce qui ajoute un ragréage facturé ensuite par l’artisan.

À ce stade, la pièce doit être totalement nue : sol brut, murs sains, eau et électricité coupées sur le circuit cuisine. Les anciennes prises et arrivées d’eau restent en place jusqu’à l’étape 2, qui les déplacera selon le plan validé.

Étape 2 : plomberie et électricité, le passage obligé

Plombier et électricien collaborant dans une cuisine en rénovation avec outils et matériels de chantier

C’est la phase la plus destructrice du chantier, et c’est précisément pour ça qu’elle vient avant tout revêtement. Déplacer une arrivée d’eau ou créer une nouvelle prise demande de saigner les murs, parfois le sol. Refaire ces tracés après avoir posé le carrelage ou les meubles condamne à tout démonter. Les prises électriques d’une cuisine moderne sont nombreuses : compter au minimum 6 prises sur le plan de travail, plus une prise dédiée par gros électroménager (four, plaque, lave-vaisselle, frigo, hotte, micro-ondes).

Le piège classique consiste à oublier l’arrivée d’eau pour le frigo américain, qui en réclame une pour son distributeur de glace et de l’eau filtrée. Autre oubli fréquent : la prise pour la hotte aspirante au-dessus de la plaque, à hauteur de 2,10 à 2,30 m. Cette étape dure 2 à 4 jours et représente entre 1 500 et 3 500 € selon l’ampleur des modifications. Faire venir l’électricien et le plombier la même semaine évite les allers-retours coûteux entre les deux corps de métier.

Étape 3 : sols et murs, la base de la cuisine finale

Une fois les saignées rebouchées, place aux revêtements. L’ordre logique est : ragréage du sol si nécessaire, pose du carrelage ou du parquet , puis enduits et peinture des murs. Le carrelage au sol se pose toujours sur toute la surface de la pièce, y compris sous les futurs meubles bas. Cette pratique permet de revendre ou réorganiser la cuisine plus tard sans devoir tout casser. Compter 40 à 80 €/m² pour un carrelage moyenne gamme posé.

La peinture vient avant l’arrivée des meubles, pour deux raisons. D’abord, peindre derrière des meubles déjà installés laisse des bandes irrégulières aux extrémités visibles. Ensuite, les éclaboussures sur des façades neuves sont quasi inévitables. Réserver une heure pour des retouches après la pose est plus efficace que de protéger une cuisine entière sous bâche. Privilégier une peinture lessivable spéciale cuisine sur les zones de cuisson évite les auréoles de gras au bout de 6 mois.

Schéma illustrant le processus d'installation des meubles de cuisine, des caissons au plan de travail

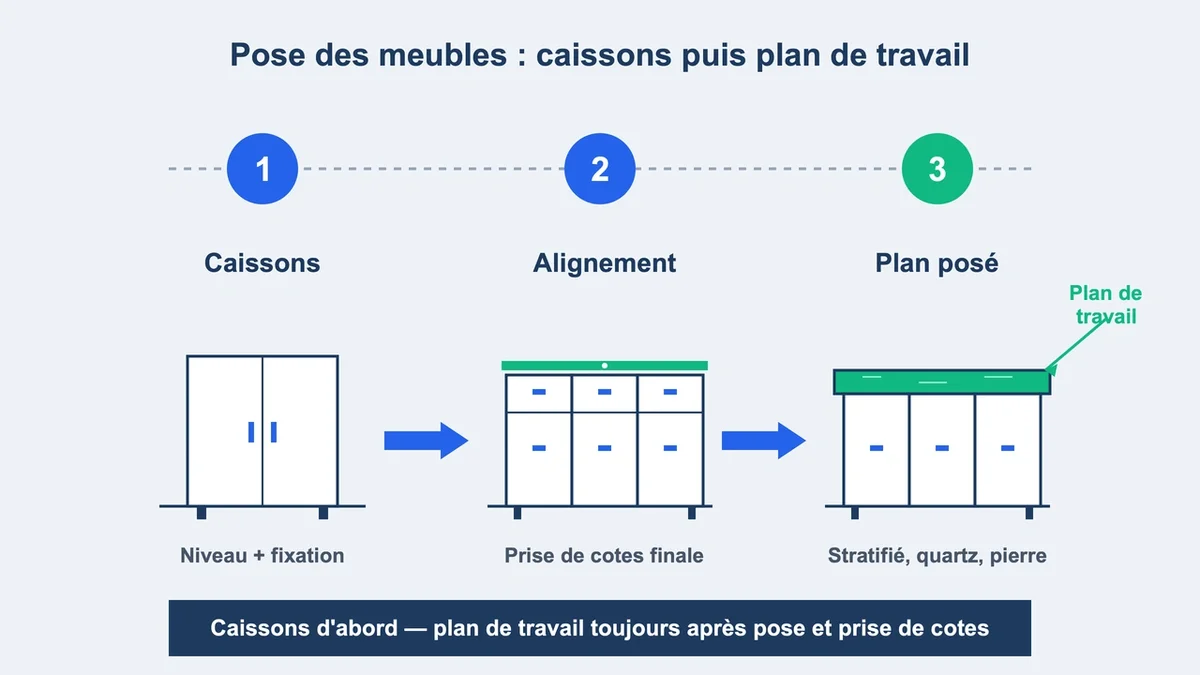

Étape 4 : la pose des meubles et du plan de travail

Les caissons arrivent généralement à plat, à monter sur place. Un poseur professionnel installe une cuisine de 10 m² en 1 à 2 jours , contre 4 à 6 jours pour un particulier qui découvre le sujet. Le plan de travail vient juste après les caissons : en stratifié il est livré pré-coupé, en pierre ou en quartz il nécessite une prise de cotes après pose des meubles et une fabrication supplémentaire de 7 à 15 jours. Cette particularité allonge mécaniquement le chantier d’une à deux semaines, à anticiper si le choix se porte sur du granit, du quartz ou de la céramique.

Côté prix, le plan de travail en stratifié démarre à 80 €/m², le quartz grimpe à 400 €/m², les pierres naturelles dépassent souvent 600 €/m² posé. Sur un budget serré, conserver les caissons existants et ne changer que les façades et le plan de travail économise jusqu’à 30 % sur la facture totale, à condition que l’agencement reste identique.

Étape 5 : crédence, raccordements et finitions

La crédence se pose en dernier sur la partie verticale, une fois le plan de travail définitivement en place. L’inverse oblige à découper la crédence pour qu’elle s’aligne sur le plan, ce qui multiplie les risques de casse à 50 € le carreau cassé en moyenne. Les crédences adhésives ou en panneau stratifié s’installent en quelques heures, le carrelage classique demande une journée de pose plus 24 h de séchage avant les joints.

Viennent enfin les raccordements finaux : siphon de l’évier, branchement du lave-vaisselle, mise en service du four et de la plaque, fixation de la hotte. Les finitions rassemblent les plinthes, joints silicone autour de l’évier, poignées, et l’éclairage sous meubles hauts. Un joint silicone mal posé autour de l’évier provoque des infiltrations dans les 2 ans, le poste de panne le plus fréquent en cuisine.

Encadré : les erreurs qui reviennent sur tous les chantiers

  • Lancer la peinture avant que l’électricien soit passé : murs ouverts à nouveau, peinture à refaire, 2 jours et 400 € perdus.
  • Choisir les meubles avant de connaître son budget global. Le poste mobilier représente 35 à 50 % du total, le caler en premier déséquilibre tout le reste.
  • Sous-estimer l’éclairage. Une cuisine moderne combine plafonnier général, spots fonctionnels sous meubles hauts, et idéalement un point lumineux au-dessus de l’îlot. Tout intégrer aux plans techniques avant l’étape 2.
  • Oublier la VMC ou l’extraction de la hotte. Sans évacuation extérieure, la vapeur condense sur les meubles hauts et abîme les façades en 3 à 5 ans.
  • Vouloir tout faire soi-même. La pose pro coûte 800 à 1 500 € pour une cuisine standard, mais évite les 3 à 4 jours de chantier supplémentaires et les ajustements de finition que peu d’amateurs maîtrisent.

Questions fréquentes

Combien de temps faut-il vraiment compter du début à la fin ? Du premier rendez-vous chez le cuisiniste à la cuisine fonctionnelle, prévoir 8 à 12 semaines au total. La conception et le devis prennent 1 à 3 semaines, la fabrication 4 à 8 semaines, le chantier lui-même 2 à 4 semaines. Les délais s’allongent d’une à deux semaines supplémentaires sur les plans de travail en pierre, dont la cote ne se prend qu’après pose des meubles.

Faut-il poser le carrelage avant ou après les meubles bas ? Avant, et sur toute la surface de la pièce. Carreler uniquement les zones visibles oblige à tout casser en cas de réorganisation future, et crée une différence de niveau disgracieuse au bord des meubles. Le surcoût d’un carrelage continu représente moins de 10 % de la facture totale du revêtement de sol.

À quel moment le cuisiniste intervient-il dans la séquence ? Sa prise de cotes finale a lieu après la dépose et la pose des nouveaux réseaux d’eau et d’électricité, donc à la fin de l’étape 2. C’est à ce moment que les murs sont droits et les arrivées en place. La pose effective des meubles vient à l’étape 4, soit 4 à 8 semaines plus tard selon le délai de fabrication retenu.
